Mit einem zweiphasigen Schwerlasteinsatz zeigte unsere Montageabteilung eindrucksvoll, was präzise Planung, geballte Technik und eingespielte Teamarbeit leisten können. Auf dem Werksgelände von Hymer in Bad Waldsee wurden zwei großformatige, je 100 Tonnen schwere, Schaumpressen zunächst ausgebracht, quer durch das Werk transportiert und später in der neuen Neubauhalle millimetergenau positioniert – ein Projekt, das in jeder Hinsicht Maßstäbe setzte.

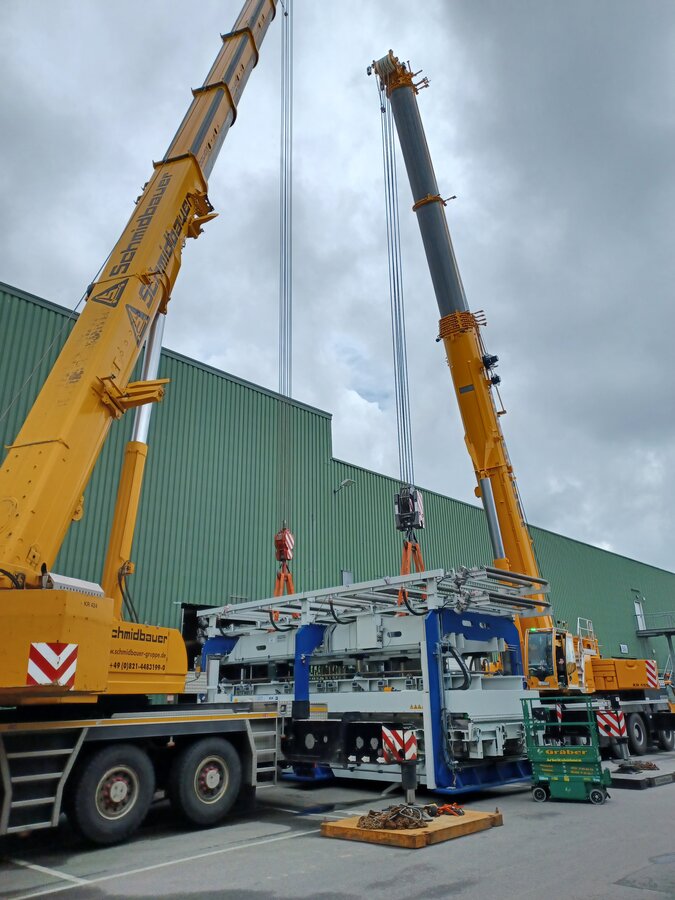

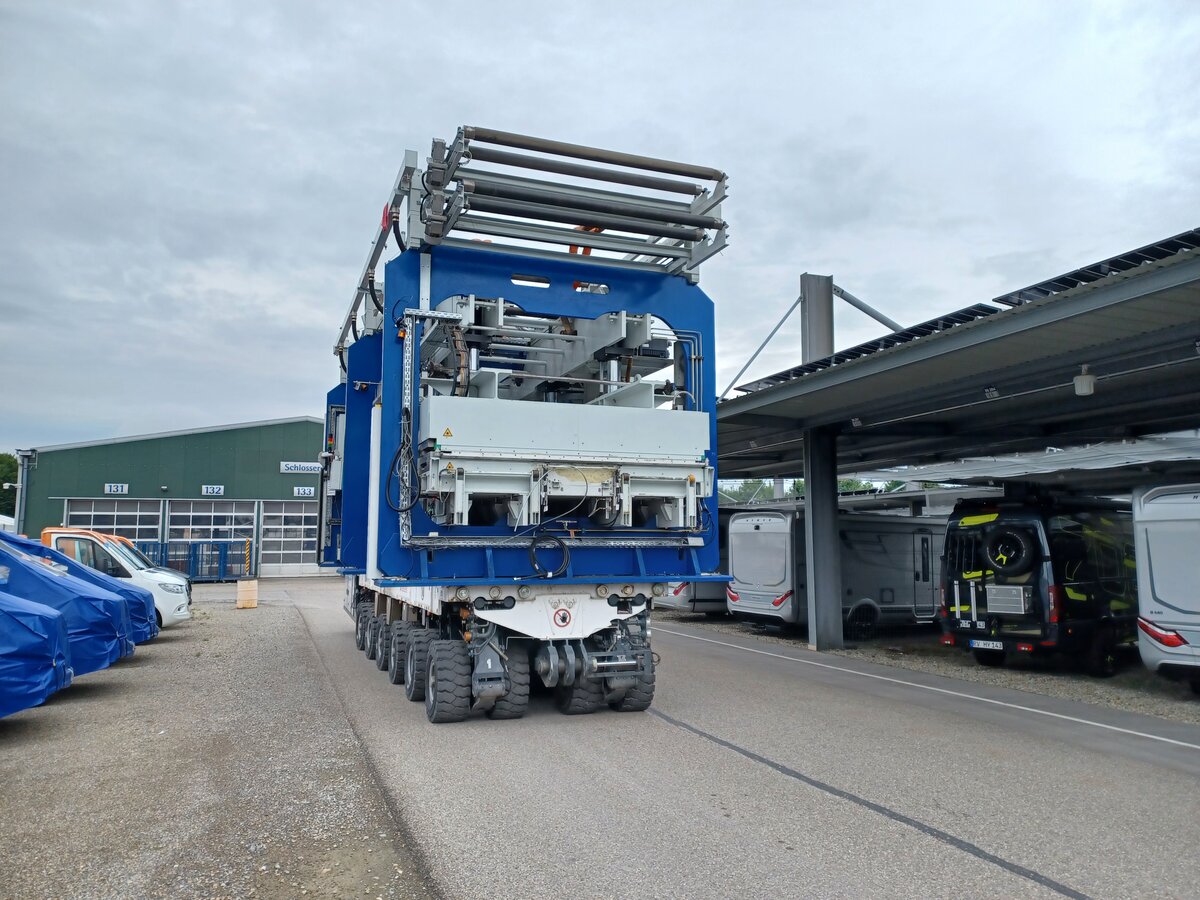

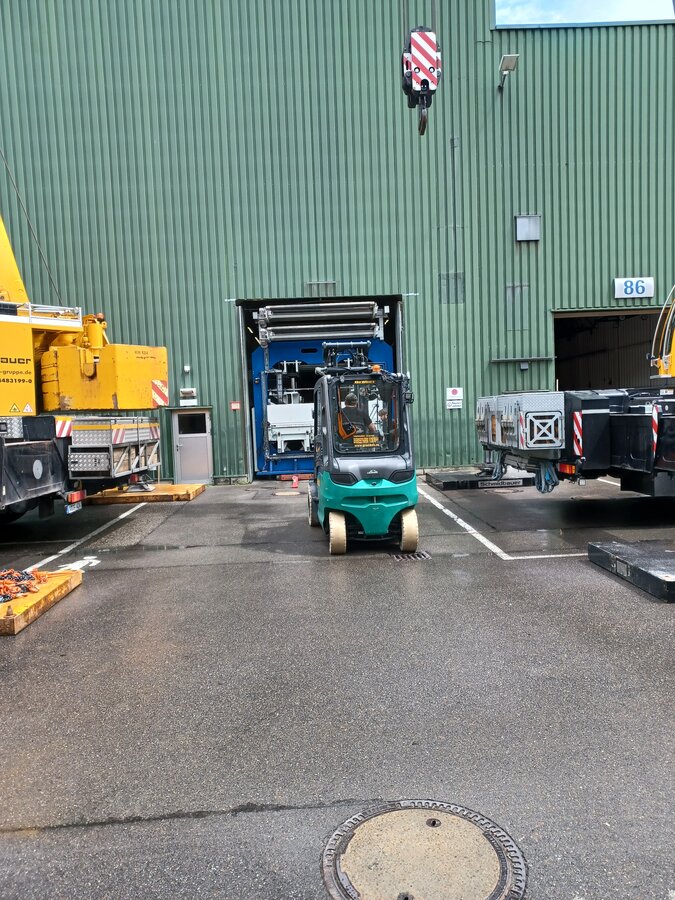

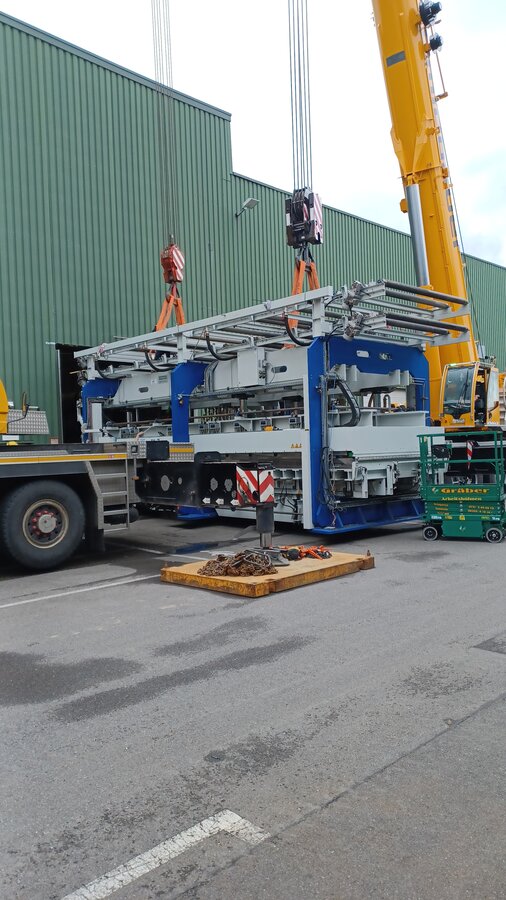

Die beiden Schaumpressen wiesen jeweils beachtliche Abmessungen von ca 9,40 m Länge, 3,70 m Breite und 3,70 m Höhe auf, was eine exakte und detailliert geplante Logistik erforderte. Für den innerbetrieblichen Transport setzten wir unseren selbst fahrenden Modultransporter (SPMT) mit sechs Achslinien ein. Die Verladung erfolgte mithilfe unseres LTM 11230 sowie des ATF 220 G-5, beide ausgestattet mit jeweils 72 Tonnen Ballast.

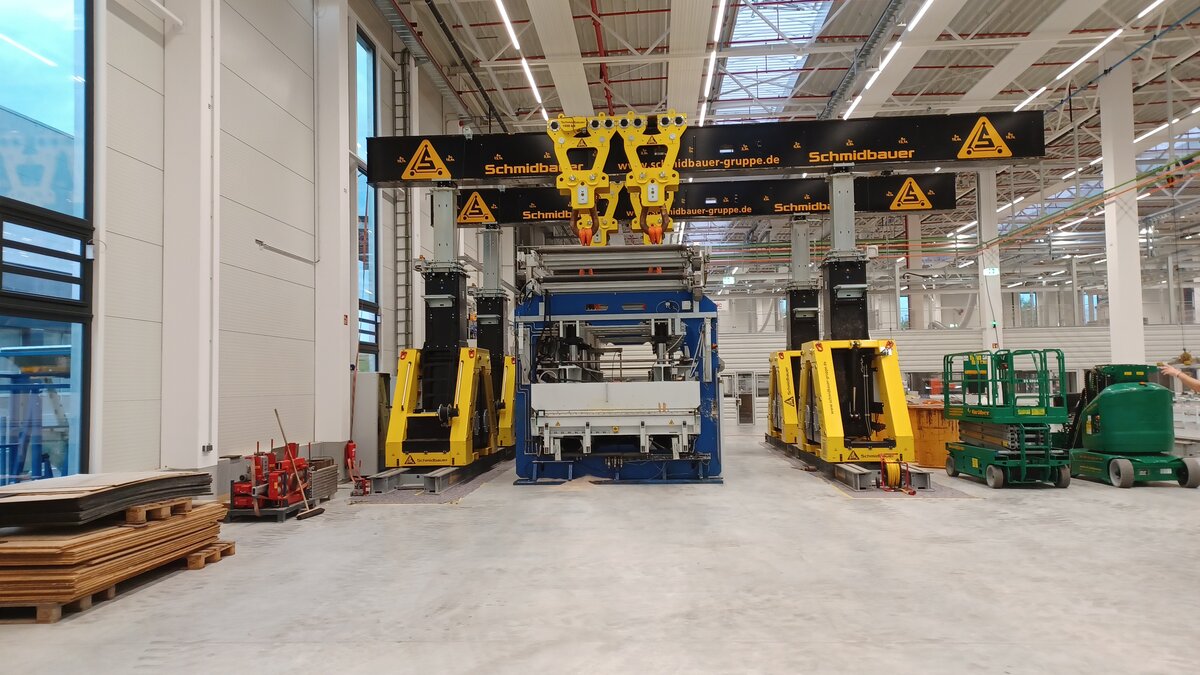

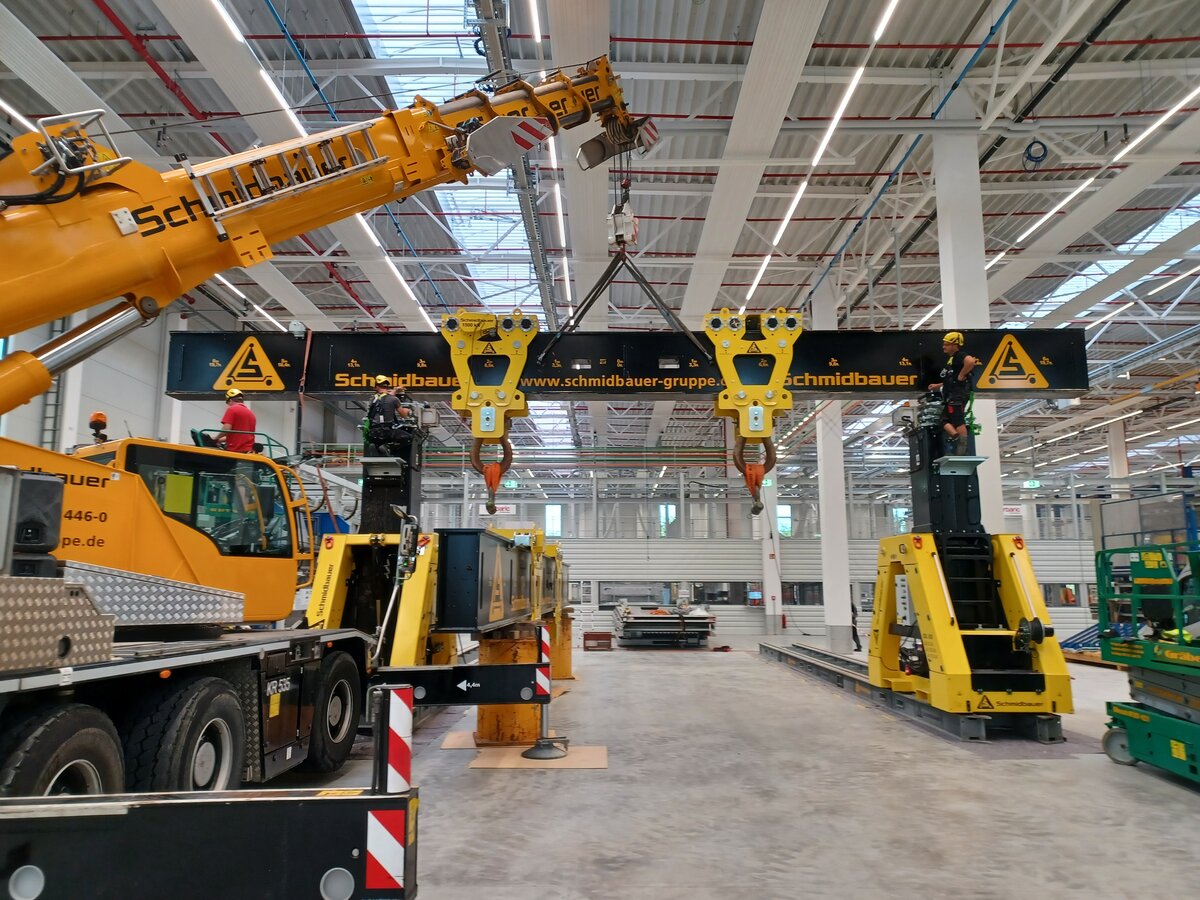

Nach dem erfolgreichen Transport stand in der zweiten Einsatzphase das präzise Einbringen der Schaumpressen in die Neubauhalle an. Hierfür kam unter anderem unser SBL 600 Hubgerüst zum Einsatz, mit dem die schweren Lasten millimetergenau aufgenommen und positioniert werden konnten. Ergänzt wurde die Einbringung durch den Einsatz unseres AC 4080-1 sowie eines 12-Tonnen-Teleskopstaplers und eines 5-Tonnen-Gabelstaplers. Höhenzugänge wurden durch eine Scherenarbeitsbühne und einen Maststeiger ermöglicht – optimale Technik für maximale Sicherheit.
Während des gesamten Projekts waren acht erfahrene Monteure vor Ort, die mit hoher Präzision und eingespielter Teamarbeit für einen reibungslosen Ablauf sorgten. Die beiden Einsatzzeiträume wurden exakt nach Plan eingehalten, sodass die Maschinen termingerecht für die Inbetriebnahme bereitgestellt werden konnten.
Dieser Einsatz war nicht nur ein technischer Erfolg, sondern auch ein starkes Zeichen für die Leistungsfähigkeit unserer Montageabteilung.
Wenn es auf Erfahrung, Technik und Timing ankommt, ist unsere Montageabteilung der richtige Partner.
Wenn es um tonnenschwere Verantwortung, punktgenaue Umsetzung und technische Präzision geht – sind wir der richtige Partner.
Equipment:
6 Achsen SPMT
LTM 1230-5.1
ATF 220G-5
SBL 600 Hubgerüst
AC 40-1
12to. Teleskopstapler
Gabelstapler 5 to.
Scherenarbeitsbühne
Maststeiger
Einsatzort: Hymer Bad Waldsee
Einsatzzeitraum: Phase 1: 23.07.2025 bis 30.07.2025
Phase 2: 10.09.2025 bis 17.09.2025
